近日,熱動分場機組突發設備故障,嚴重影響正常生產運行。面對緊急情況,分場全體員工聞令而動、迅速集結,各專業協同作戰、攻堅克難,歷經36小時連續奮戰,成功處置各類突發狀況,高效完成機組搶修任務,保障了機組安全穩定運行。
2026年2月5日18時55分,熱動分場運行人員巡檢時,發現機專業4.5米層蒸汽管道間有蒸汽噴出異響。分場技術人員迅速趕赴現場,通過細致排查、研判,最終確認故障為5號爐并汽門漏泄。經請示值長并獲批后,工作人員于19時26分順利停止5號爐運行,20時15分停運6號機,同步關斷4、5號爐分段門進行冷卻。

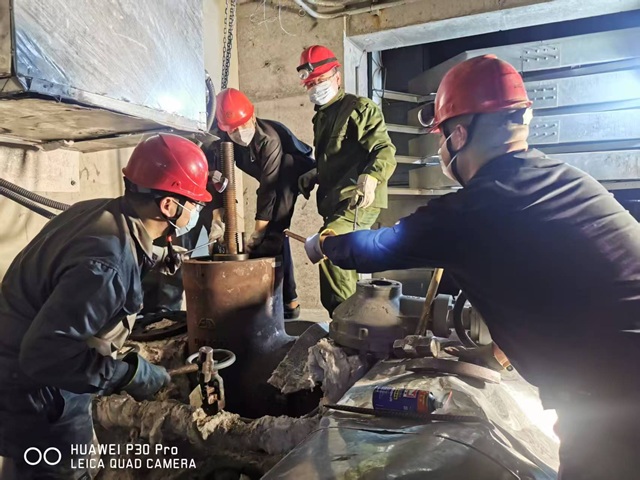

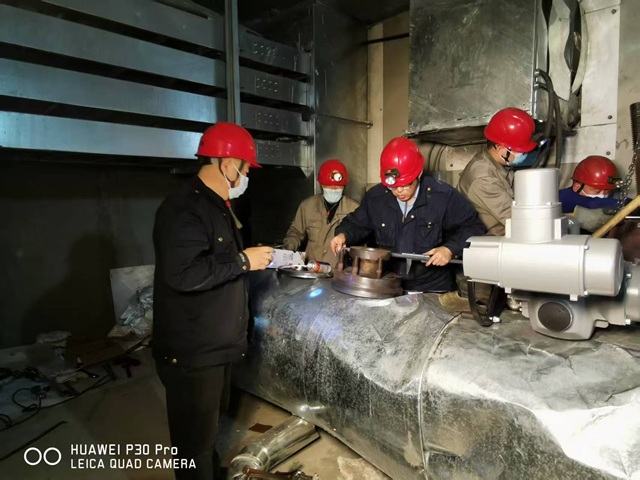

2月6日17時,搶修工作正式拉開序幕。檢修人員克服現場高溫炙烤,全力以赴投入到5號爐并汽門搶修工作中。同時,為提升機組后續運行穩定性,另一組工作人員同步開展5號爐空預器冷態間隙調整作業,做到搶修、維護兩手抓、兩不誤。全體檢修人員凝心聚力、爭分奪秒,精準操作每一個環節,至20時30分,5號爐并汽門搶修工作順利完成,21時30分,5號爐啟動工作按流程有序推進。

2月7日凌晨,搶修團隊依舊堅守崗位,各環節操作規范有序、穩步落實,2時20分,5號爐順利并汽后,6號機完成暖管、沖轉,4時13分成功并網發電,機組逐步恢復正常運行狀態。在鍋爐升壓過程中,熱動分場工作人員同步開展空預器各部間隙熱態調整,確保設備運行參數達標。5時30分,各系統調整全部完成,經全面檢查,機組各項運行指標正常、設備運行穩定。

當日9時07分,6號機突然出現負荷大幅擺動現象,險情再次突發。王建軍副總經理統一指揮各專業技術人員開展處置工作,通過多次試驗、反復排查、精準分析,最終確定故障原因是旋轉隔板EH油系統伺服閥卡澀,且需停機方可更換。王總帶領團隊研討處置方案,積極咨詢設備廠家及調試技術人員,廣泛征求專業意見,于當日16時40分采用臨時固定的處理方式,成功處置故障,確保了6號機組安全穩定運行。
2月9日生產例會上,王總對此次緊急搶修任務進行全面總結,充分肯定了全體參與人員的辛勤付出,同時,王總也客觀指出了團隊在新設備技術掌握、應急處置細節等方面的不足,并安排生產單位及時聯系設備廠家技術人員,通過現場指導或遠程授課的方式,開展專項技術培訓,切實提升全體員工的專業技術水平和應急處置能力,筑牢設備安全運行防線,為后續生產工作平穩推進提供有力保障。
